Menteri Basuki Dorong Penyelesaian Tol Manado-Bitung Dipercepat

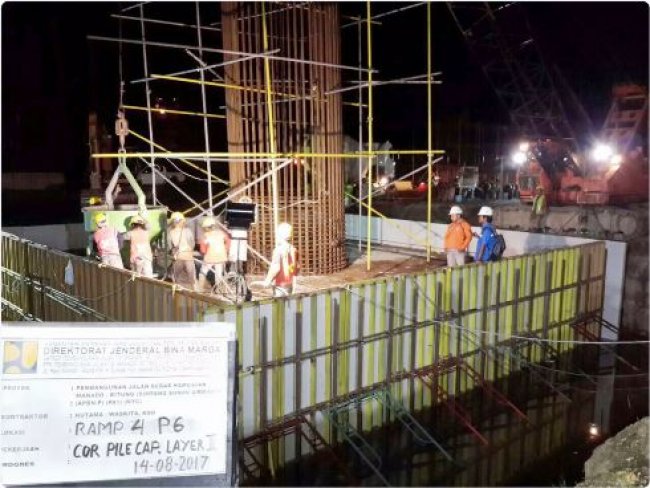

Menteri PUPR Basuki Hadimuljono Foto: Pembangunan Tol Manado-Bitung.

Jakarta - Kementerian Pekerjaan Umum dan Perumahan Rakyat (PUPR) terus memacu penyelesaian pembangunan Jalan Tol Manado-Bitung (39 km) di Provinsi Sulawesi Utara.

“Sesuai rencana akan selesai tahun 2019, namun bila pembebasan lahan berjalan lancar, akan kita percepat. Proyek ini penting untuk mempercepat waktu tempuh Manado-Bitung, untuk itu saya minta semuanya kerja 3 shift per hari, 7 hari per minggu. Kontraktor juga harus menambah peralatan dan tenaga kerja dan mengoptimalkan pekerjaan pada lahan yang sudah bebas,” kata Menteri PUPR, Basuki Hadimuljono beberapa waktu lalu di Jakarta.

Tol Manado-Bitung dibangun sebagai jalan alternatif, karena jalan yang ada saat ini semakin padat karena pertumbuhan jumlah kendaraan. Kepadatan lalu lintas mengakibatkan waktu tempuh semakin meningkat tajam. Beberapa tahun sebelumnya, waktu tempuh Manado - Bitung dan sebaliknya sekitar 45 menit, namun saat ini membutuhkan waktu sekitar 90-120 menit.

Resiko kecelakaan pada jalur tersebut juga semakin meningkat, seiring dengan tingginya arus lalu lintas kendaraan. Disamping itu akan meningkatkan konektivitas dari Kota Manado ke Pelabuhan Hub Internasional Bitung.

Sementara itu Kepala Balai Pelaksanaan Jalan Nasional (BPJN) XV Riel Mantik mengatakan bersama pihak terkait lainnya akan berupaya keras untuk bisa menyelesaikan Tol Manado-Bitung ini sesuai rencana karena Tol ini merupakan dambaan masyarakat Nyiur Melambai untuk segera diselesaikan.

"Memang ada kendala dalam penyelesaian pembebasan tanah, namun kami berharap masyarakat pemilik tanah bisa mengikhlaskan tanahnya untuk digunakan bagi kepentingan umum dalam pembangunan jalan Tol ini. Tentunya akan mendapat ganti rugi wajar berdasarkan penilaian tim penilai independen," jelasnya.


Pembangunan tol dilakukan dengan skema Kerjasama Pemerintah dan Badan Usaha (KPBU) dimana dari 39 km dibagi menjadi 2 seksi yakni Seksi I Road Manado-Sukur-Airmadidi (14 km) dikerjakan oleh Kementerian PUPR dan Seksi 2 Airmadidi-Bitung (25 km) dikerjakan BUJT yakni PT. Jasa Marga Manado Bitung.

Pembebasan lahan masih terus diupayakan dengan melakukan sosialisasi kepada pemilik lahan yang akan dibebaskan. Lahan yang sudah bebas pada Seksi 1 yakni sebesar 65,39 persen sementara pada Seksi 2 sebesar 43,67 persen.

Pendanaan pembangunan Seksi I terbagi menjadi Segmen 1 Maumbi-Suwan (KM 0-KM 7) didanai APBN dan pinjaman dari Pemerintah China dengan nilai Rp 1,24 triliun. Konstruksinya dilakukan oleh Sino Road and Bridge Group dengan progres konstruksi sebesar 8,43 persen.

Sementara untuk pendanaan Segmen 2 Sukur-Tumaluntung (KM 7-KM 14) dibiayai oleh APBN MYC 2017 dimana konstruksinya dibagi menjadi 5 bagian dan pengerjaannya oleh 5 kontraktor yakni PT. Jaya Konstruksi Manggala Pratama, PT. Waskita Karya, PT. Wijaya Karya, Hutama-Waskita KSO dan Nindya-BK, KSO dengan progres konstruksi sebesar 21,03 persen.

Untuk konstruksi seksi II yang dikerjakan PT. Jasamarga Manado Bitung dengan progres sebesar 3 persen. Hal ini disebabkan masih adanya proses finalisasi desain ROW Plan Jalan Tol serta terkendala lahan yang belum bebas. PT. Jasamarga Manado Bitung sahamnya dipegang oleh PT. Jasamarga, PT. Wijaya Karya dan PT. Pembangunan Perumahan.
